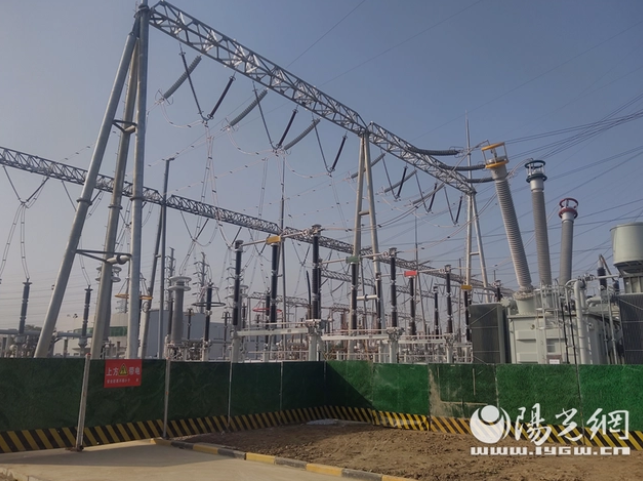

炭黑產業網據陽光報陽光網消息,10月31日晚,隨著草灘變3351開關充電保護退出命令執行完畢,為期22天的330千伏草玄I線停電投運工作全部結束,330千伏新草玄I線及草灘變4號電抗器正式投運。該條線路為西安東北部330千伏架空輸電線路遷改落地工程投運的第四條330千伏電纜線路。

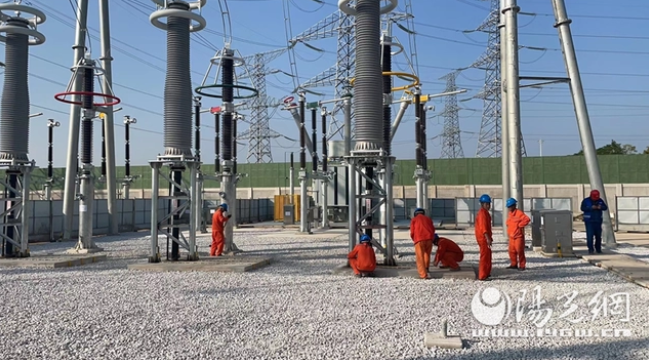

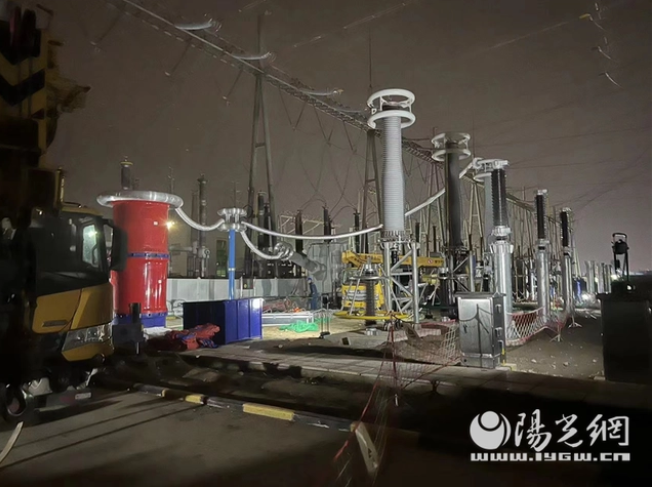

本次草玄I線電纜線路施工及投運工作共分三大部分,第一部分是7月26日開始敷設電纜,10月17日完成全段電纜敷設,8月15日開始進場制作電纜附件,10月25日完成全段電纜附件安裝;第二部分是10月10日開始對原草玄I線進行為期22天的停電工作,分別進行電纜終端制作、高壓電抗器就位安裝、隔離開關及避雷器安裝、新立保護屏柜就位安裝、調試、玄武變側舊電纜拆除及新電纜穿倉、電纜耐壓試驗及交接試驗等工作;第三部分是10月24-27日對330千伏草玄II線、草惠II線同停并開展的草灘變新構架吊裝、草玄I、II線老構架至戶外終端塔間導線開斷并搭接至新構架、軟母線制作及安裝工作。

為加強現場施工進度及安全管理,項目管理中心積極按照省、市公司統一要求及部署,提高到位等級,每日安排不少于四位黨員業主項目經理及一位部門負責人做到對所有施工現場進行全覆蓋,與所有施工單位同進同出,加強現場監督,深化黨建引領,同時在停電前及時組織所有參建單位進行現場勘查,劃分各單位作業地點、明確各專業施工工序,并會同建設部、安監部共同編制了《330千伏草玄I線線路遷改風險管控措施》,成立了“西安東北部330千伏架空輸電線路遷改落地工程草玄I線投運工作指揮部”,第一時間協調解決各類問題。
停電工作開始后,部分施工人員的休息場所受疫情影響面臨封控風險,在得知該消息后,項目管理中心會同省公司立即啟動應急預案,在做好后勤服務保障的前提下,主動將以上施工人員封閉在施工現場,最終確保了工程的順利實施,并且保護了施工人員免受疫情襲擾。
主動犧牲休息時間,連續22天的全程到位監督,不僅彰顯了項目管理中心全體黨員干部職工不怕苦不怕累的奉獻精神,同時也展現出了業主項目經理能迅速有效處理現場問題、統籌安排多個施工單位安全有序施工的能力與水平,在全體參建人員的不懈努力下,該工作分別于10月20日及24日兩次榮獲省公司無違章現場榮譽。

本次停電投運工作的順利實施,標志著西安東北部330千伏架空輸電線路遷改落地工程即將迎來密集的收獲期,在接下來的工作中,項目管理中心將繼續緊盯施工現場,加強與地方政府溝通協作力度,為公司電網建設事業、為省市政府及廣大人民群眾交上一份滿意的答卷。
